观音岩水电站 图片来源:中国大唐集团有限公司
金沙江拥有丰富的水能资源,其蕴藏量达1.124亿千瓦,约占全国的16.7%,可开发水能资源达9000万千瓦,其水能资源的富集程度堪称世界之最。在中国规划的十三大水电基地中,金沙江是具有重要战略地位的最大水电基地,从上游河段到下游河段,金沙江的水能资源越来越富集,梯级规划越来越少,电站装机规模越来越大。
从云南省丽江纳西族自治县石鼓镇至四川省新市镇为金沙江中段,河长约1220公里,江水奔流在四川、云南两省之间。金沙江中段共有19条支流,流域面积超过1200平方公里,14条支流的河长超过100公里,依次为雅砻江、牛栏江、普渡河、龙川江、水落河、渔泡江、黑水河、西溪河、硕多岗河、美姑河、小江、漾弓江、以礼河和普隆河。
金沙江落差最集中的河段是以其“U”型大弯道而闻名,被称为“万里长江第一弯”的虎跳峡。虎跳峡上峡口与下峡口相距仅16公里,落差竟达220米,水面狭窄、急流飞泻,峡谷两侧陡峭悬崖,形成幼年期“V”型峡谷地貌。最大流速达10米/秒。
金沙江中段还拥有一些著名的高原湖泊,主要有滇池、泸沽湖、程海、马湖、邛海、西湖(清水海)、者海等。总装机2100多万千瓦。
金沙江中游特点:
长达1220公里的峡谷,河段蜿蜒曲折、地势险峻雄伟;峡谷众多、形态各异。

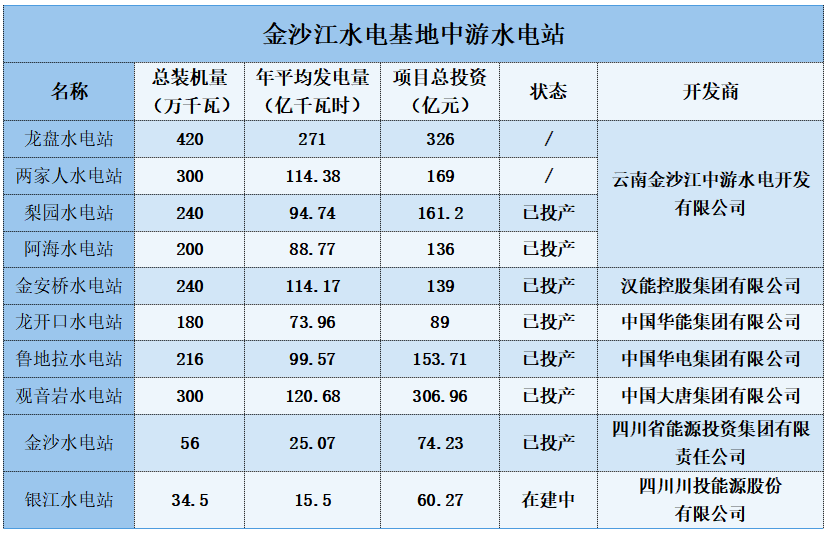

金沙江水电基地位列“中国十三大水电基地规划”首位,是我国最大的水电基地,其中游共布置龙盘、两家人等十座梯级水电站。
数据来源:中电协根据公开资料整理
两家人水电站
为金沙江中游河段第二个梯级水电站,电站为引水式发电,坝址和厂址区间河段长约15千米,两家人电站坝址控制流域面积21.84万平方千米,坝址多年平均流量1400立方米/秒,多年平均径流量440亿立方米。(注:尚未开工)
梨园水电站
项目于2008年5月开工建设,电站安装4台60万千瓦水轮发电机组。2014年12月28日,4号机组投产发电;2015年6月4日,3号机组投产发电;2016年6月26日,2号机组投产发电;2016年8月1日1号机组投产发电。设备由法国阿尔斯通(ALSTOM)提供。
阿海水电站
项目于2005年12月开工建设,安装5台单机容量40万千瓦的混流式机组。2012年12月26日,1号机组投产发电;2013年1月12日, 2号机组顺利投产发电。2013年5月16日,3号机组顺利投产发电。2013年6月23日,4号机组顺利投产发电。2014年6月1日,5号机组顺利投产发电。设备由阿尔斯通水电设备(中国)有限公司提供。
金安桥水电站
项目于2005年9月开工建设,安装4台60万千瓦混流式发电机组。2011年3月27日,4号机组投产发电;2011年6月29日,3号机组投产发电;2011年12月5日,2号机组投产发电。2012年8月31日,1号机组投产发电。设备由中电协会员单位东方电气集团东方电机有限公司自主研制供货。
龙开口水电站
项目于2007年9月26日开工建设,安装5台36万千瓦混流式水轮发电机组。2013年5月21日,2号机组投产发电;2013年6月2日,1号机组投产发电;2013年8月6日,4号机组投产发电;2013年11月29日,5号机组投产发电。2014年1月26日,3号机组投产发电。设备由上海福伊特西门子水电设备有限公司提供。
鲁地拉水电站
项目于2007年2月开工建设,电站安装6台36万千瓦混流式发电机组。2013年7月21日,1号机组投产发电;2014年6月1日,4号机组投产发电;2014年8月2日,5号机组投产发电;2015年10月,6号机组投产发电。设备由天津阿尔斯通水电设备有限公司提供。
观音岩水电站
项目于2012年5月开工建设,安装5台单机容量60万千瓦的混流式水轮发电机组。2014年12月20日,1号机组投产发电;2015年4月19日,2号机组投产发电;2015年8月31日,3号机组投产发电;2015年12月14日,4号机组投产发电;2016年5月27日,5号机组并网投运。
其中,1、2、3号水轮发电机组由法国阿尔斯通(ALSTOM)提供。4和5号水轮发电机组由中电协理事单位东芝水电设备(杭州)有限公司提供。
金沙水电站
项目于2016年8月15日正式进入主体工程建设阶段,安装4台14万千瓦的轴流转桨式水轮发电机组。2020年11月30日,1号机组投产发电;2021年4月22日,2号机组投产发电;2021年7月26日,3号机组投产发电;2021年10月9日,4号机组并网发电。设备由通用电气水电设备(中国)有限公司提供。
银江水电站
项目于2019年7月22日正式开工建设,安装6台单机容量6.5万千瓦的贯流式水轮发电机组。10月20日,银江水电站首台机组管型座重达62吨的下固定导叶顺利吊装到位,标志着银江水电站工程建设全面进入到机组安装阶段。设备由中电协理事单位哈尔滨电机厂有限责任公司提供。
