近日,三峡江苏大丰800兆瓦海上风电项目(以下简称“三峡大丰项目”)首台金风科技机组顺利完成吊装。该项目场址最远离岸距离达85.5千米,刷新了我国海上风电项目离岸距离最远纪录。

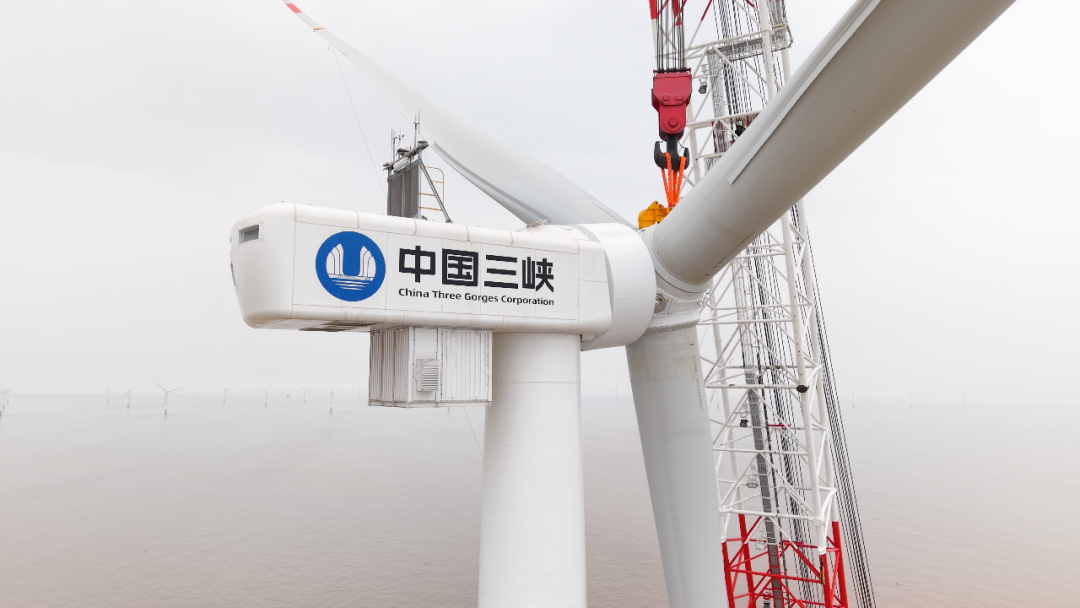

金风科技GW191-6MW风电机组
三峡大丰项目分为H8-1#、H9#、H15#、H17#四个场址,项目总装机容量800MW,将安装98台金风科技智能海上风电机组,包含GW191-6MW、GWH230-8.5MW及GWH252-13.6MW三种机型。三峡大丰项目投产后平均每年可生产超28亿度清洁电能。
金风科技GWH230-8.5MW海上风电机组,针对项目海域年平均风速7.9米/秒、低风切变和低湍流的风资源特点进行定制化设计,预计实现全场年发电3500小时,有效增加客户收益。机组融合深度感知与自我学习能力,采用寿命运行调度算法和数字孪生技术,结合增益寻优、自学习预判偏航等智能控制技术,可提升发电量约5%。同时构建了包含健康诊断、复杂工况控制和载荷安全控制三大模块的生态体系,具备预测性运维、风险控制和关键部件载荷调节能力,实现风资源高效利用与环境适应的平衡。
该机组机位点离岸距离约75千米,船舶航行单程约需6-7小时,还面临着外海涌浪大、施工条件复杂、海底泥沙冲刷严重导致船舶易走锚等问题,对施工工序衔接,及安装船、运输船舶合理调度要求较高。

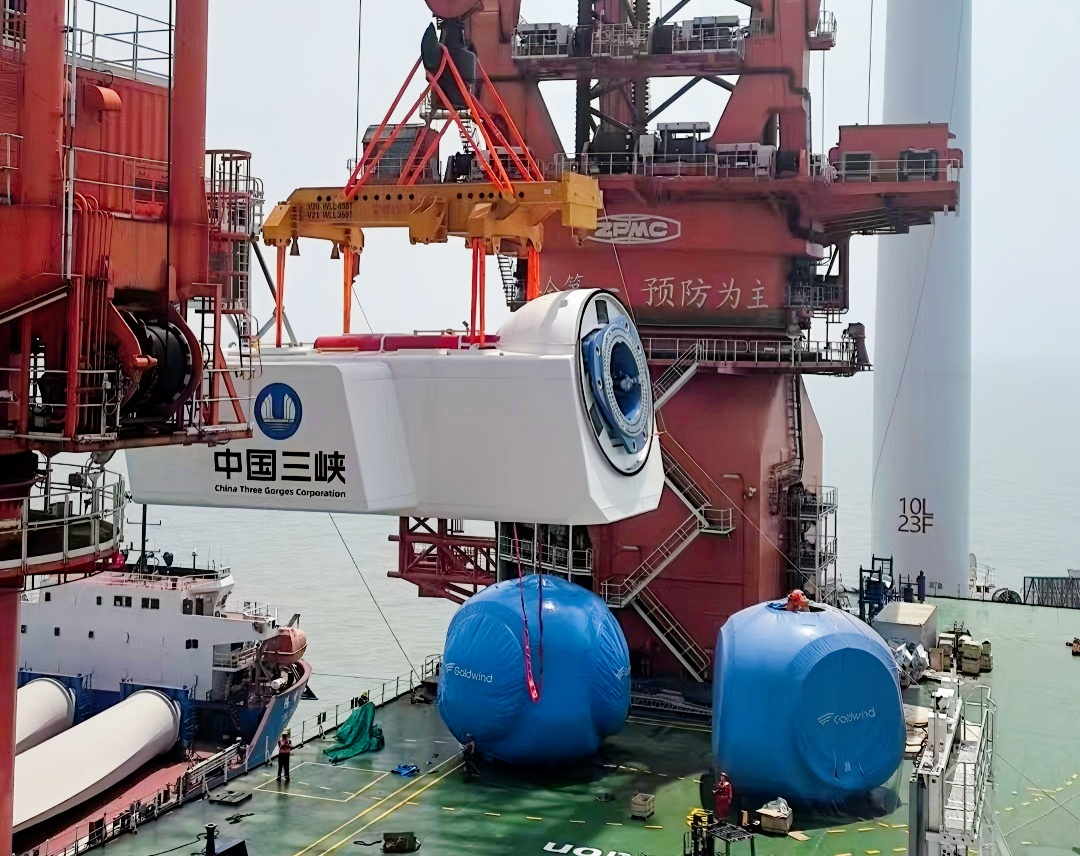

金风科技GW230-8.5MW风电机组吊装现场
为应对该项目复杂的吊装环境,金风科技在设计阶段,就充分考虑了轮毂、机舱、传动链等各部件吊装的组合工况,从而使其可选择的船舶、吊具等吊装资源范围更多样,能够灵活开展吊装工程。同时,机组采用了便于吊装的E-TOP结构和兼具效率与安全性的“单叶片吊装”方式,大幅缩短海上叶片吊装工期,扩展吊装窗口期,降低吊装作业难度。此外,金风科技结合超百余台大容量、大叶轮海上机组的丰富吊装经验,将运吊所需工序逐一拆分优化,借助自研气象预警平台精准锁定作业窗口期,为整个项目的顺利开展实现“开门红”。
